世田谷清掃工場建替工事状況について

工場完成予想図

世田谷清掃工場建替工事完成予想図01

工事写真

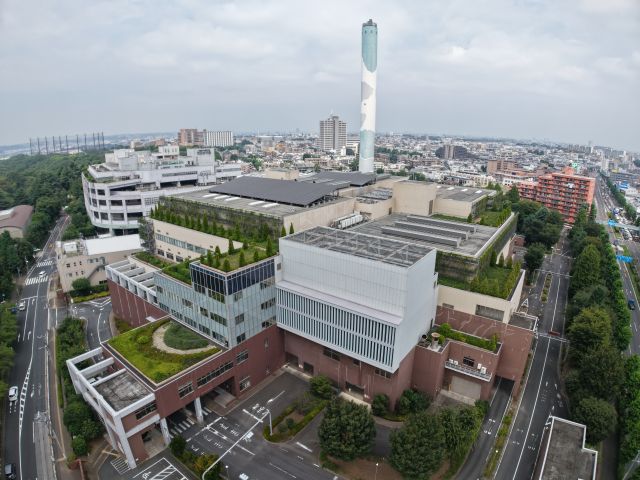

最新の工事写真です。(全景)世田谷清掃工場建替工事全景写真(令和8年9月24日)

(令和8年9月24日現在)



これまでの全景写真を見る













清掃工場に搬入されるごみを量っていた計量棟を解体している状況です。(近景)世田谷清掃工場建替工事近景写真(令和8年9月25日)

(令和8年9月25日現在)



工事工程

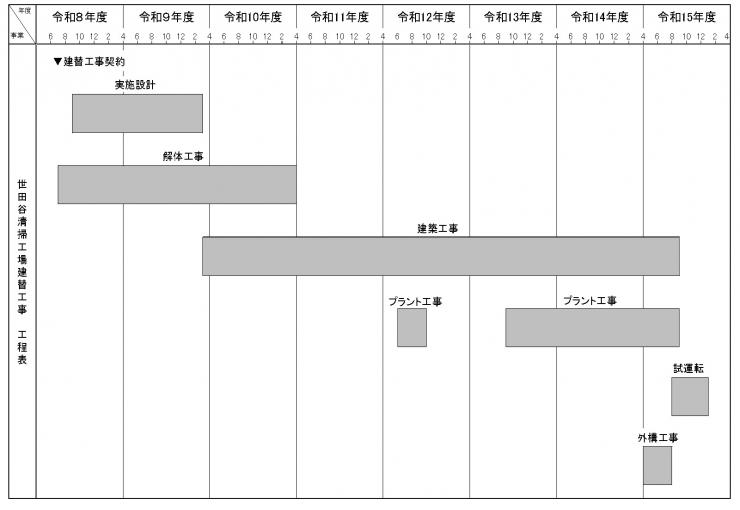

世田谷清掃工場建替工事工程表

リーフレット

これまでの説明会などにおいて配布している資料です。

Adobe Acrobat Readerのダウンロードページへ

PDF形式のファイルをご覧いただく場合には、Adobe Acrobat Readerが必要です。Adobe Acrobat Readerをお持ちでない方は、バナーのリンク先から無料ダウンロードしてください。

お問い合わせ

建設部建設課
世田谷清掃工場建替工事監督員事務所
電話番号:03-3415-1206
ファクス:03-3415-1207
